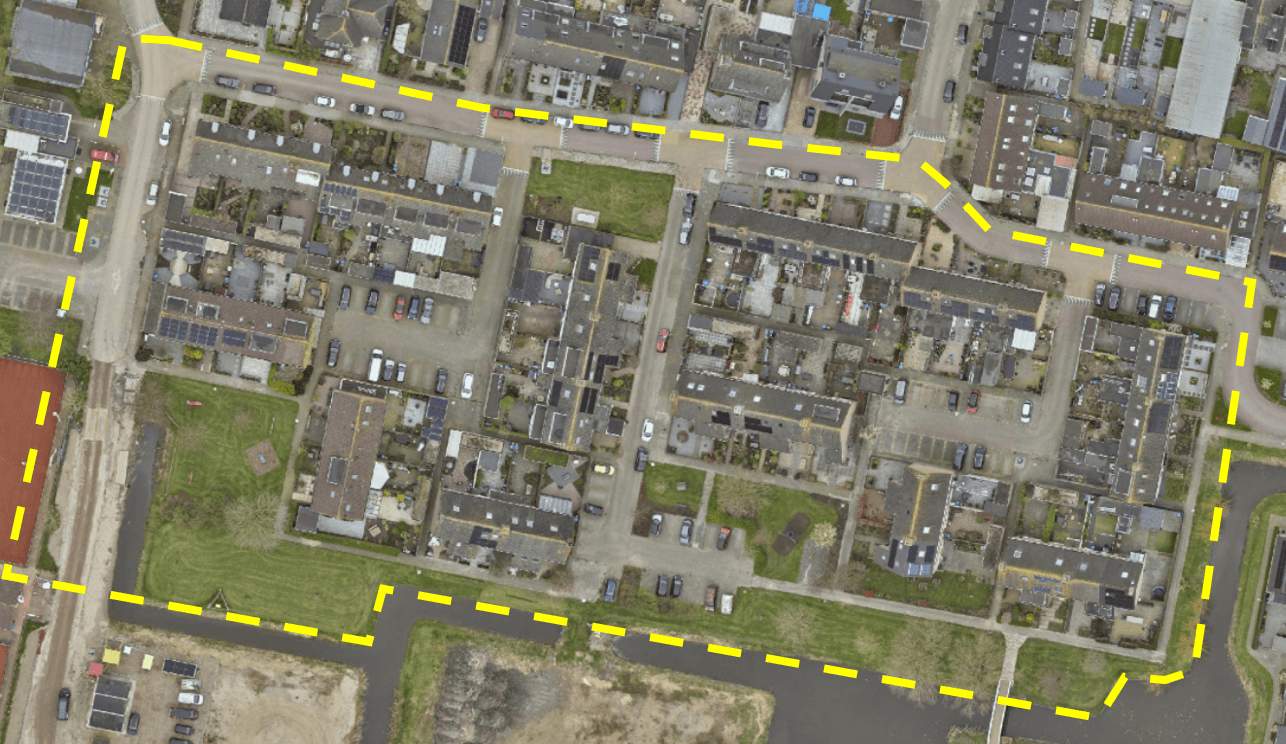

Onderhoud Gravinnenbuurt
De weg en voetpaden in een groot deel van de Gravinnenbuurt zijn oud en in slechte staat. Ook kan het riool steeds zwaardere regenbuien niet goed verwerken. Daarom gaat de gemeente de wijk opknappen. Dit project is onderdeel van het reguliere onderhoud van de openbare ruimte. We kijken daarbij naar de wegen, stoepen, het riool en de inrichting van de straat. Ook stemmen we de werkzaamheden af met de nutsbedrijven. Waar mogelijk voeren we werkzaamheden tegelijk uit, zodat de overlast voor de buurt zo beperkt mogelijk blijft en de wijk klaar is voor de toekomst.
Stand van zaken
De voorbereidingen voor de werkzaamheden in de Gravinnenbuurt zijn afgerond. De benodigde onderzoeken zijn uitgevoerd, het ontwerp is definitief gemaakt en het werk is aanbesteed. Aannemer A. van Ooijen & Zn. B.V. voert de werkzaamheden uit.
Op 14 september 2026 heeft een bewonersavond over de uitvoering plaatsgevonden. Tijdens deze avond zijn onder andere de planning en fasering, bereikbaarheid en communicatie tijdens de werkzaamheden toegelicht.
De uitvoering is op 21 september 2026 gestart. De werkzaamheden worden in verschillende fasen uitgevoerd om de overlast voor de buurt zoveel mogelijk te beperken. In de eerste fase wordt gewerkt in de Gravin Jacobastraat en Gravin Mariastraat, voornamelijk ter plaatse van de parkeerhofjes.
Voordat een nieuwe fase begint, ontvangen de direct betrokken bewoners aanvullende informatie over de werkzaamheden, bereikbaarheid en planning. Voor actuele informatie tijdens de uitvoering kunnen bewoners ook de BouwApp volgen. Zoek in de BouwApp naar ‘Gravinnenbuurt’ en klik op ‘Volgen’.
Eerdere bewonersavond en ontwerp
Op 2 maart 2026 is het ontwerp tijdens een bewonersavond gepresenteerd. Bewoners hebben tijdens deze avond vragen gesteld en aandachtspunten meegegeven. Deze zijn betrokken bij de verdere uitwerking van het ontwerp.
De bewonerstekening, de presentatie van de bewonersavond en de nota van beantwoording blijven hieronder beschikbaar. Zo kunt u de eerdere informatie over het ontwerp en de gemaakte keuzes teruglezen.
Toelichting op de bewonerstekening (tekstuele beschrijving).
In het definitieve ontwerp worden de wegen vernieuwd, op ongeveer dezelfde plek als nu. De stoepen worden vervangen en waar nodig iets aangepast. Het riool wordt vervangen en vergroot, zodat regenwater beter kan worden afgevoerd.
De parkeervakken worden groener ingericht en krijgen waterdoorlatende verharding. Dit betekent dat regenwater beter in de bodem kan zakken. Zo verkleinen we de kans op wateroverlast. Extra groen en minder stenen helpen ook om de wijk koeler te houden tijdens warme dagen.
Op verschillende plekken komt extra groen, zoals plantvakken langs de straat. De indeling van de wijk blijft verder grotendeels hetzelfde.
Bouwkundige vooropnames
Voorafgaand aan de werkzaamheden zijn bij woningen binnen het daarvoor aangewezen opnamegebied bouwkundige vooropnames uitgevoerd. Hiermee is de bestaande bouwkundige staat van de woningen vastgelegd.
Is bij uw woning een bouwkundige vooropname uitgevoerd en wilt u het rapport van uw eigen woning ontvangen? Dan kunt u dit kosteloos bij ons opvragen.
Planning
| Planning | Periode |
| Bewonersavond ontwerp | 2 maart 2026 – afgerond |
| Technische voorbereiding en onderzoeken | Afgerond |
| Aanbesteding en selectie aannemer | Afgerond |
| Bewonersavond over de uitvoering | 14 september 2026 – afgerond |

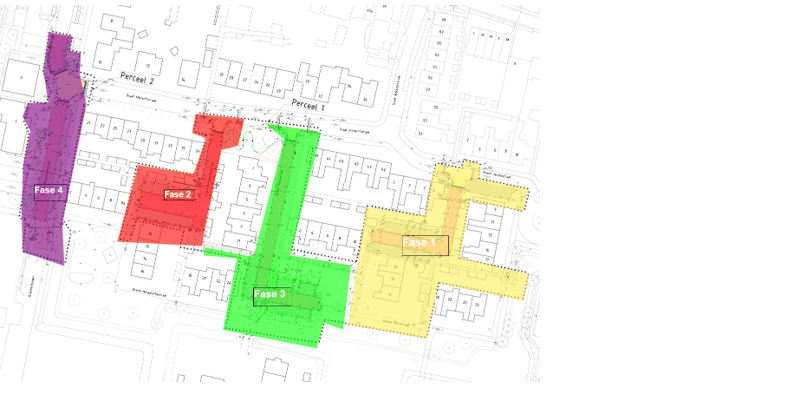

| Fase 1 – Gravin Jacobastraat en Gravin Mariastraat | September tot begin november 2026 |
| Fase 2 – Graaf Albrechtstraat en Gravin Margarethastraat | November 2026 tot januari 2027 |
| Fase 3 – Gravin Mariastraat en aansluitend gebied | Januari tot eind maart 2027 |
| Afrondende werkzaamheden | Aansluitend op de verschillende fasen |
| Fase 4 – Gravin Margarethastraat, Graaf Albrechtstraat en Brandschouwer | Naar verwachting eind maart tot eind juni 2028 |
De werkzaamheden worden gefaseerd uitgevoerd. De eerste werkzaamheden zijn gestart in de Gravin Jacobastraat en Gravin Mariastraat. Daarna wordt het werk stapsgewijs voortgezet in de overige delen van het projectgebied. De actuele fasering wordt tijdens de uitvoering afgestemd op de voortgang van het werk.
Via de BouwApp deelt de aannemer daarnaast actuele berichten over de voortgang, bereikbaarheid en eventuele wijzigingen in de planning.
Fase 4
Een deel van de werkzaamheden wordt op een later moment uitgevoerd. De start van deze fase is afhankelijk van de voortgang van de werkzaamheden van Mozaïek Wonen. Volgens de huidige planning starten de werkzaamheden naar verwachting eind maart 2028 en wordt dit deel uiterlijk eind juni 2028 opgeleverd.
Zodra de planning voor deze fase definitiever is, informeren wij de betrokken bewoners hierover
Meer informatie
Voor meer informatie en vragen kunt u contact opnemen met Z. Mohammed, assistent-projectleider Gemeente Bodegraven-Reeuwijk, via (0172)522522 of zmohammed@bodegraven-reeuwijk.nl
