Onderhoud Burgemeester Bracklaan in Reeuwijk

De gemeente Bodegraven-Reeuwijk is van plan groot onderhoud uit te voeren aan de Burgemeester Bracklaan. Dit is nodig omdat de voetpaden en rijbanen in deze straat verzakken door bodemdaling.

Wat is het probleem?

IIn deze omgeving zorgt bodemdaling voor verzakkingen in tuinen, paden en wegen. Op de Burgemeester Bracklaan zijn de wegen en voetpaden daardoor verzakt. Dit veroorzaakt overlast voor bewoners, zoals slecht aflopend regenwater. Om dit op te lossen, gaat de gemeente de openbare ruimte ophogen. Na de werkzaamheden komen de voetpaden, rijbanen, parkeerplekken en groenvakken terug op dezelfde plek.

Voorbereidende werkzaamheden

In de afgelopen periode zijn diverse onderzoeken uitgevoerd, waaronder:

  • Hoogtemetingen
  • Onderzoek naar de kwaliteit van de wegfunderingen
  • Inventarisatie van de ligging van kabels en leidingen

Op basis van deze resultaten heeft de gemeente technische ontwerpen opgesteld en afgestemd met de betrokken nutsbedrijven.

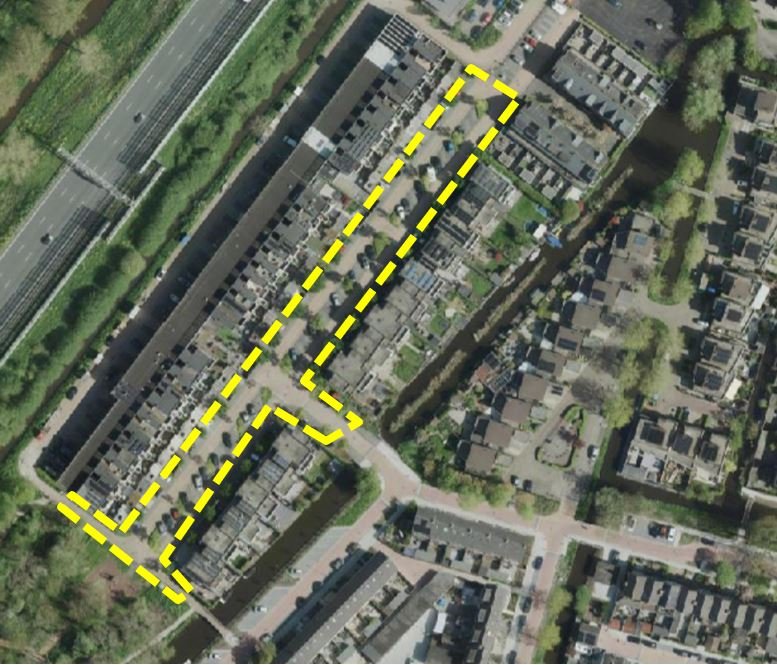

Projectgebied Bracklaan

Bewonersavond

De eerste bewonersavond vond plaats op 31 maart 2026.
Tijdens deze bijeenkomst zijn de eerste ontwerptekeningen gepresenteerd. De ontwerpen en de presentatie kunt u hieronder terugvinden. Aan het einde van de presentatie hebben we zinvolle zaken opgehaald bij u met betrekking tot de ontwerpen (Burgemeester Bracklaan & “Hofje”). Waar nodig en mogelijk worden de ontwerpen aangepast.

De opmerkingen die tijdens de avond zijn gemaakt zijn verwerkt in een Nota van Beantwoording.

Voor de start van het werk komt de gemeente bij omwonenden thuis op bezoek. Tijdens dit bezoek leggen we uit wat er bij de woningen gebeurt, bijvoorbeeld over de aansluitingen op het riool en wat de invloed is op uw oprit/tuin.

Er komt ook een tweede bewonersavond. De aannemer die het werk gaat uitvoeren is dan aanwezig. Hij vertelt hoe het werk wordt gedaan, welke stappen worden genomen en welke overlast u kunt verwachten.

Stedin werkt op dit moment ook haar plannen verder uit. De gemeente verzoekt Stedin hierover goed met de buurt te communiceren.

Planning

Een definitieve uitvoeringsplanning is op dit moment nog niet beschikbaar. Dit komt doordat Stedin eerst de gasleidingen en elektrakabels moet vervangen. De gemeente kan pas beginnen als Stedin klaar is met dit werk.

We verwachten dat Stedin eind 2026 start. Als dat zo is, kan de gemeente in 2027 beginnen met de werkzaamheden.

Voorgenomen planning (onder voorbehoud):

  • 2026 – 3e kwartaal
    Start uitwerken definitieve ontwerpen
  • 2026 – 4e kwartaal
    Afronden ontwerpen & aanbesteding
    Start werkzaamheden Stedin
  • 2026 / 2027
    Tweede bewonersavond
  • 2027 – 1e/2e  kwartaal
    Start werkzaamheden gemeente

Wilt u meer weten?

Neem dan contact op met R. Peters, assistent-projectleider, via mailadres info@bodegraven-reeuwijk.nl of telefonisch via (0172) 522522.
